Bautagebuch Fährstelle Niederlommatzsch – Diesbar Seußlitz
Das Projekt

- Modernisierung der Anlegestellen Niederlommatzsch und Diesbar-Seußlitz
- Fährschließung vom 24.06. bis vsl. 29.08.2025
Die Anlegestellen der Fährstelle F28 Niederlommatzsch und Diesbar-Seußlitz werden im Rahmen des Verbundvorhabens „MEI_eFair“ umfassend modernisiert. Ziel ist es, einen barrierefreien Zugang zur neuen umweltfreundlichen E-Fähre „Klarisse“ zu schaffen und die Fähre als Lückenschluss in das bestehende Radwegenetz entlang der Elbe zu integrieren.
Diese Arbeiten dienen:
- der Verbesserung der Erreichbarkeit für alle Nutzergruppen insbesondere für mobilitätseingeschränkte Personen, Radfahrer und Familien,
- entwickeln die regionale Infrastruktur und
- fördern den umweltfreundlichen Tourismus.
21. Juli 2025

Modernisierung der Fähranlegestelle auf gutem Weg – neue Anlagen ab Ende August einsatzbereit

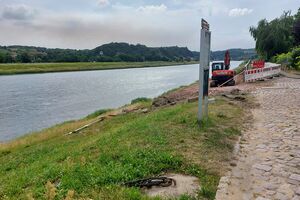

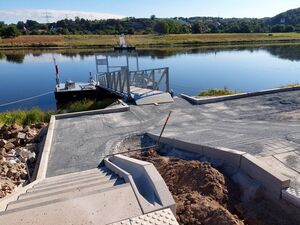

Die umfassende Modernisierung der Fähranlegestellen in Niederlommatzsch und Diesbar-Seußlitz kommt planmäßig voran. Besonders auf der Seite Niederlommatzsch ist der Fortschritt deutlich sichtbar: Das alte Böschungspflaster sowie die bisherigen Trossenwiderlager wurden fachgerecht zurückgebaut, und der Bau der neuen barrierefreien Rampe hat bereits begonnen.
Auch auf der gegenüberliegenden Elbseite in Diesbar-Seußlitz wird mit Hochdruck gearbeitet. Die alten Anlegestellen wurden auf beiden Seiten demontiert und an die jeweiligen Eigentümer übergeben. Der Aufbau der neuen schwimmenden Anleger schreitet zügig voran – die vollständige Montage auf beiden Seiten ist bis zum 11.08.2025 vorgesehen.
Sicherheit steht an erster Stelle – Betriebsaufnahme für 30. August geplant
Die Inbetriebnahme des Fährbetriebs erfolgt geringfügig später als ursprünglich vorgesehen, um alle Sicherheitsstandards zu jedem Zeitpunkt zu gewährleisten. Da die Zuwegungen zu den neuen Anlagen derzeit noch nicht vollständig fertiggestellt und somit nicht gefahrlos begehbar sind, wurde entschieden, den Fährbetrieb am 30.08.2025 wiederaufzunehmen – und nicht wie zunächst geplant am 12.08.2025.
Hinzu kommt, dass auf der Seite Niederlommatzsch das bestehende Geländer im Zuge der Arbeiten vorübergehend entfernt werden musste. Eine Wiederanbringung ist aus bautechnischen Gründen erst nach dem vollständigen Anschluss von Rampe und Zuwegung möglich.
Die Entscheidung zur späteren Inbetriebnahme wurde mit Blick auf die Sicherheit unserer Fahrgäste getroffen. Sobald die baulichen Voraussetzungen erfüllt sind, steht einer komfortablen und barrierefreien Nutzung der modernisierten Fährverbindung nichts mehr im Wege.
Wir danken für Ihr Verständnis – und freuen uns auf die baldige Wiederaufnahme des Fährbetriebs unter verbesserten Bedingungen.
12. Juni 2025

Mit dem Beginn der Baustelleneinrichtung am 11. Juni 2025 hat offiziell die umfassende Erneuerung der Fährstelle Niederlommatzsch – Diesbar-Seußlitz begonnen.
Die Modernisierung der Landanlagen erfolgt durch die STEINLE Bau GmbH. Zeitgleich entstehen bei der Werft die neuen schwimmenden Anlagestellen, die voraussichtlich Anfang August durch die Clement Germany GmbH montiert werden.
Verkehrseinschränkungen während der Bauzeit: Die Zufahrt zur Fähre über Fährgasse und Hebelei ist ab Baubeginn nur eingeschränkt möglich.
- Eine Zufahrt mit dem Auto ist bis zur Baustelle möglich, jedoch ohne Wendemöglichkeit.
- Die Zuwegung für Fußgänger und Radfahrer zur Fährstelle sowie zum Fahrgastschiff „Assisi“ (Seite Niederlommatzsch) bleibt frei zugänglich.
- Radfahrer werden gebeten, im Baustellenbereich abzusteigen und das Fahrrad zu schieben. Einstellung des Fährbetriebs: Aufgrund der baulichen und topographischen Gegebenheiten muss der Fährbetrieb vom 24. Juni bis einschließlich 11. August 2025 vollständig eingestellt werden.
Radfahrer werden gebeten, im Baustellenbereich abzusteigen und das Fahrrad zu schieben. Einstellung des Fährbetriebs: Aufgrund der baulichen und topographischen Gegebenheiten muss der Fährbetrieb vom 24. Juni bis einschließlich 11. August 2025 vollständig eingestellt werden.
Bitte nutzen Sie in diesem Zeitraum unseren Busverkehr:
Fahrplanauskunft Abfahrt Seußlitz ⇒ Fahrplanauskunft I vvo-online.de
Fahrplanauskunft Abfahrt Niederlommatzsch ⇒ Fahrplanauskunft I vvo-online.de
Wir danken für Ihr Verständnis und Ihre Geduld während der Bauzeit.
16. Mai 2025

Der voraussichtliche Baubeginn für die umfassende Erneuerung der Fährstelle F28 Niederlommatzsch – Diesbar-Seußlitz ist für den 02. Juni 2025 angesetzt. Die Bauarbeiten dauern voraussichtlich bis Ende August.
Zum Baustart erfolgt die Baustelleneinrichtung, beginnend in Diesbar-Seußlitz. Dort starten die Arbeiten mit dem Bau neuer Trossenwiderlager und der Pollerkonstruktion. Es erfolgen in Niederlommatzsch der Rückbau des bestehenden Böschungspflasters, die Herstellung einer Verholrampe und einer Zugangstreppe, die Erneuerung der Trossenwiderlager und Pollerkonstruktionen, eine neue Zugangsrampe sowie das dazugehörige Geländer. Parallel dazu wird auf beiden Seiten die Demontage der bestehenden und Montage der neuen schwimmenden Anlagen durchgeführt. Im Anschluss erfolgt in Niederlommatzsch die Einrichtung einer modernen Ladeinfrastruktur für die neue E-Fähre.
